待解决问题
- 出入井人员和车辆增加序号
- 用车申请APP对料车增加用途选项
- 车队派车的时候,确认绑定电话号码
- 威龙和塔通塔通指派司机的时候显示被选司机和车辆数量
- 首页地图增加威龙和塔通的车辆筛选功能(全部、威龙、塔通)
- 分别统计地面和井下空闲车辆
- 根据车辆定位数据,掌握车辆行驶轨迹,判断车辆是否到达指定目的地
用车申请执行月统计
| 月份 | 7月 | 8月 |
|---|---|---|
| 自动结束申请 | 478 | 219 |
| 手动结束申请 | 910 | 1132 |
7月执行结果整体成功率达到了
34.3%
8月执行结果整体成功率达到了16.2%
8月由于采矿面搬家导致整体派单率下降。8月16号由于当天停电造成当天没有派单。8月29号没有派单,影响了整体派单率。

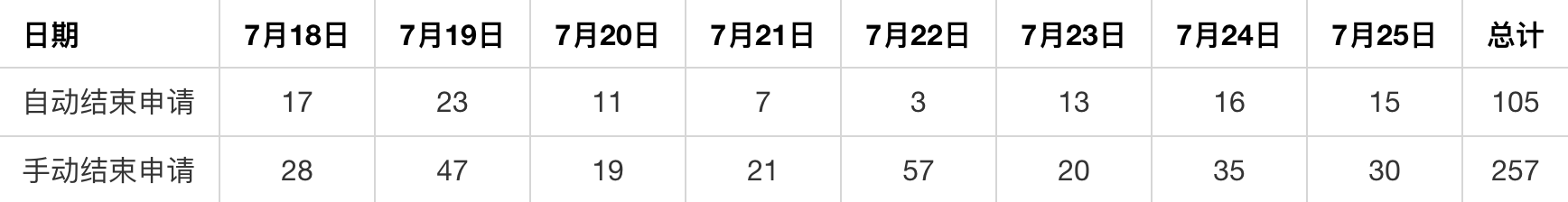

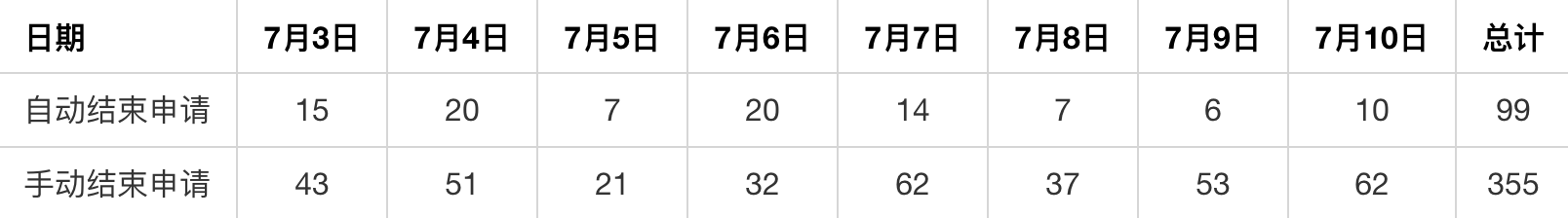

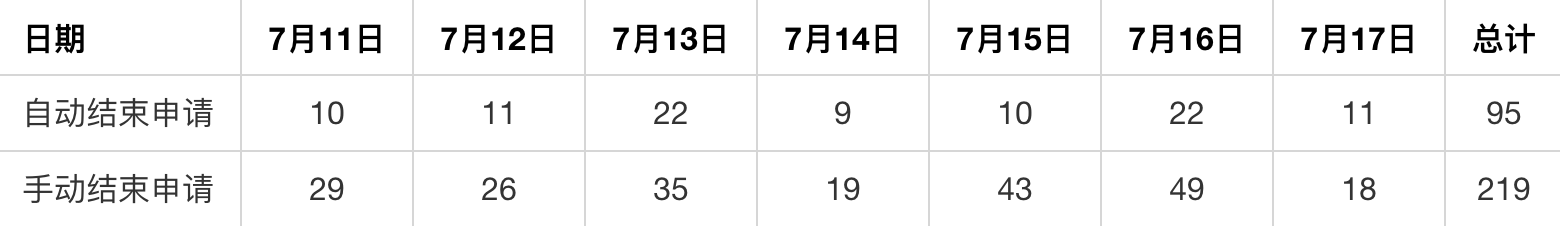

用车申请执行周统计

7月11号开始,修改了计算算法,执行结果成功率有一定的提升从
21.7%提升到30.6%

7月18号开始,再次优化计算算法,执行结果成功率有一定的提升从
30.6%提升到40.8%

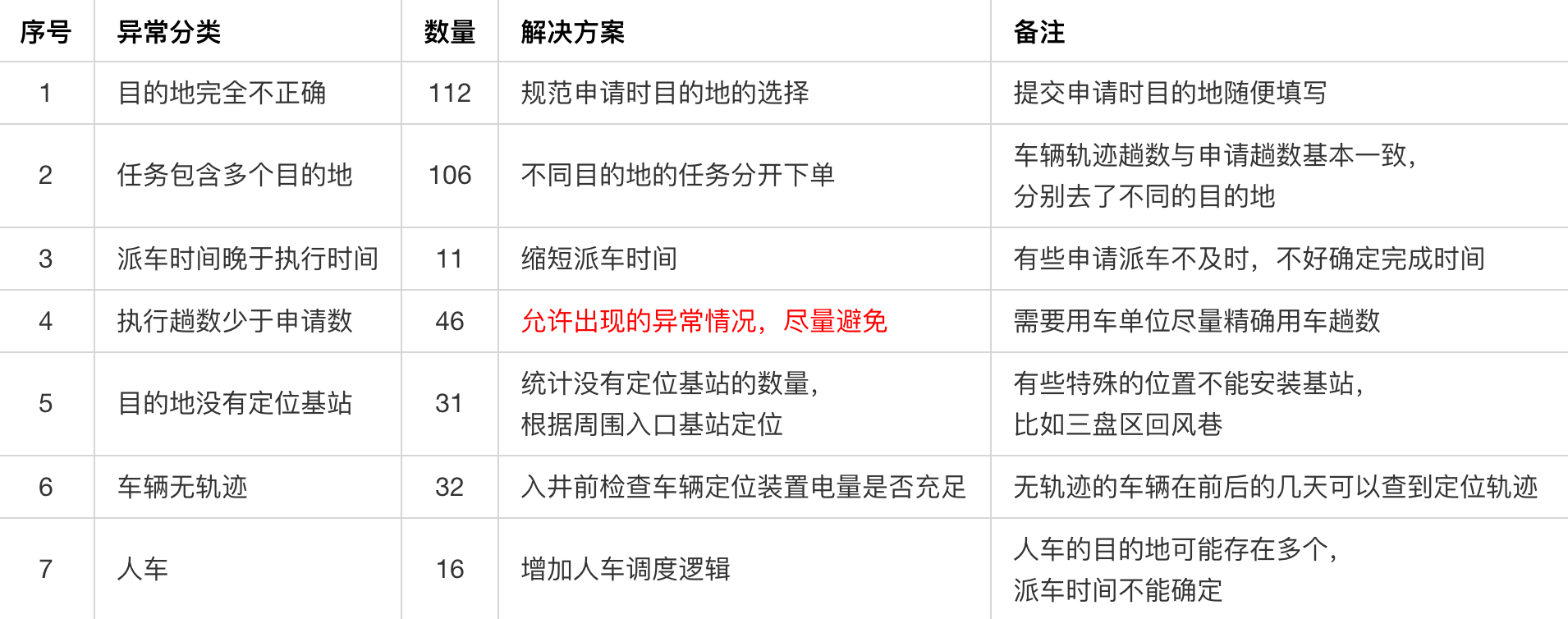

异常情况分布
目前没有条件安装基站的地方是
三盘区回风巷
手动结束项目部分布
- 8月8日-9月8日统计(月统计)
| 部门 | 数量 | 占比 |
|---|---|---|
| 中煤一部 | 261 | 23.1% |
| 宏宇第二项目部 | 160 | 14.1% |
| 机电安装二队(二队) | 127 | 11.2% |
| 宏宇第一项目部 | 114 | 10.1% |
| 宏泰机掘二部 | 76 | 6.7% |
- 7月18日-7月25日统计
| 部门 | 数量 | 占比 |
|---|---|---|
| 中煤一部 | 70 | 27% |
| 宏宇第一项目部 | 40 | 15.6% |
| 宏宇第二项目部 | 38 | 14.7% |
| 综采三队 | 12 | 4.7% |
| 宏泰机掘二部 | 10 | 3.9% |
- 7月11日-7月17日统计
| 部门 | 数量 | 占比 |
|---|---|---|
| 宏宇第二项目部 | 43 | 19.6% |
| 宏宇第一项目部 | 30 | 13.7% |
| 中煤一部 | 27 | 12.3% |
| 宏泰机掘一部 | 12 | 5.5% |
| 机电安装二队(二队) | 8 | 3.6% |
- 7月3日-7月10日统计
| 部门 | 数量 | 占比 |
|---|---|---|
| 中煤一部 | 92 | 25.9% |
| 宏宇第二项目部 | 66 | 18.5% |
| 宏宇第一项目部 | 44 | 12.3% |
| 宏泰机掘二部 | 21 | 5.9% |
| 8222面筹备组 | 19 | 5.3% |
案例分析

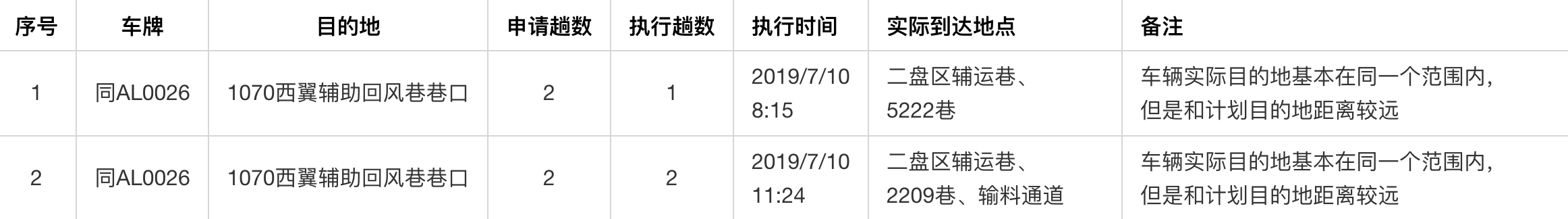

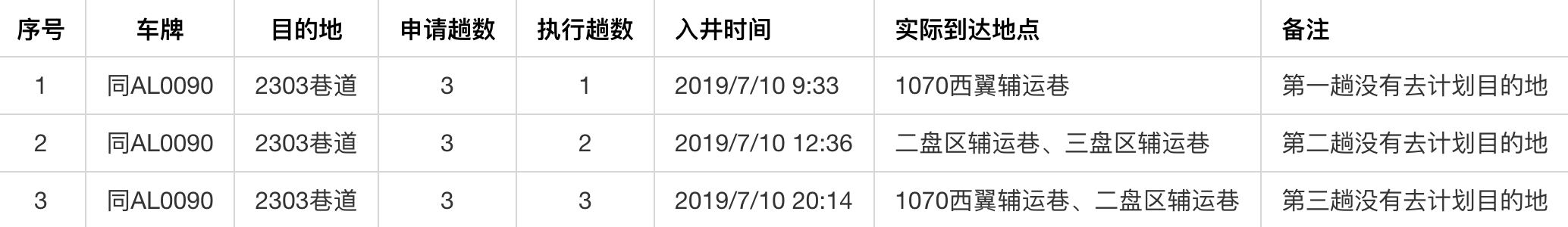

目的地完全不正确

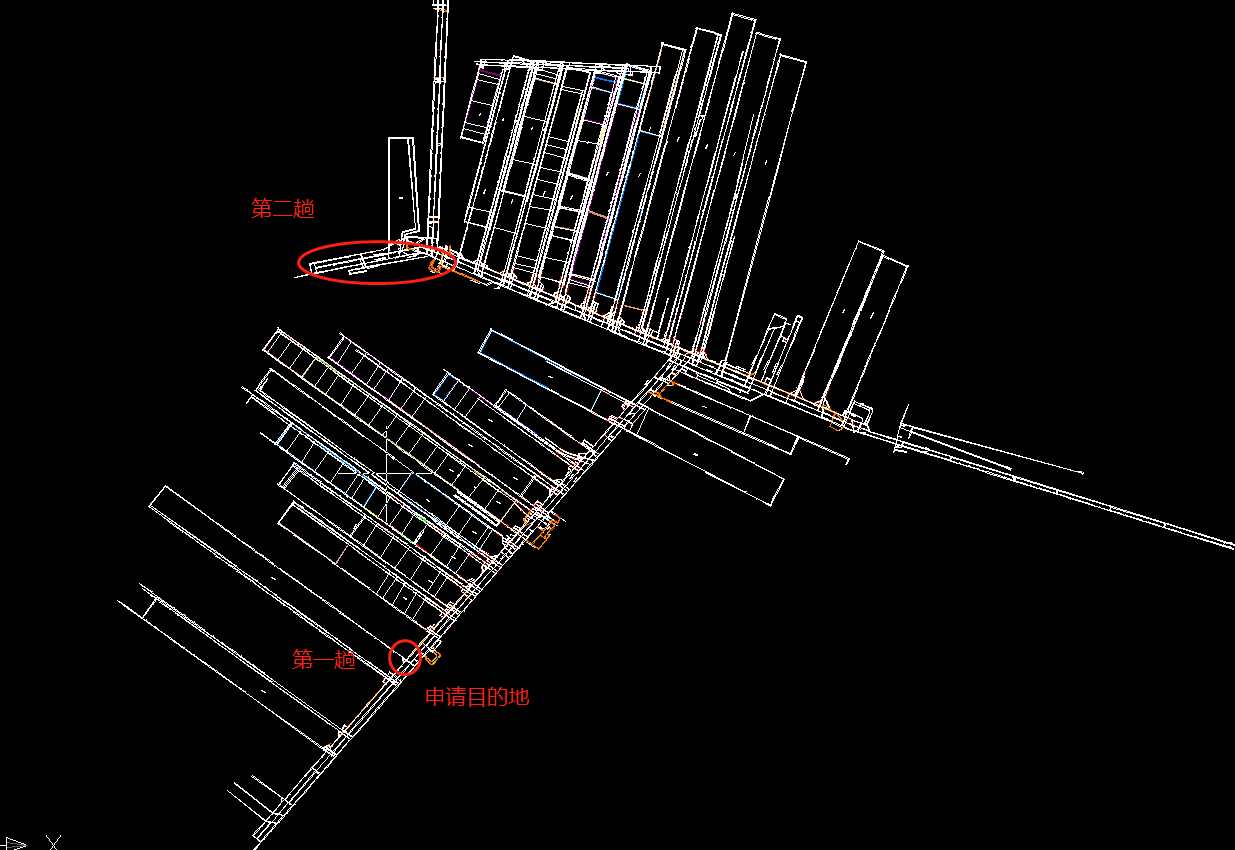

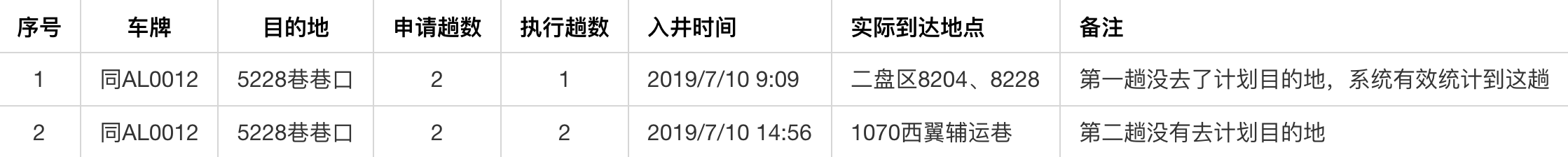

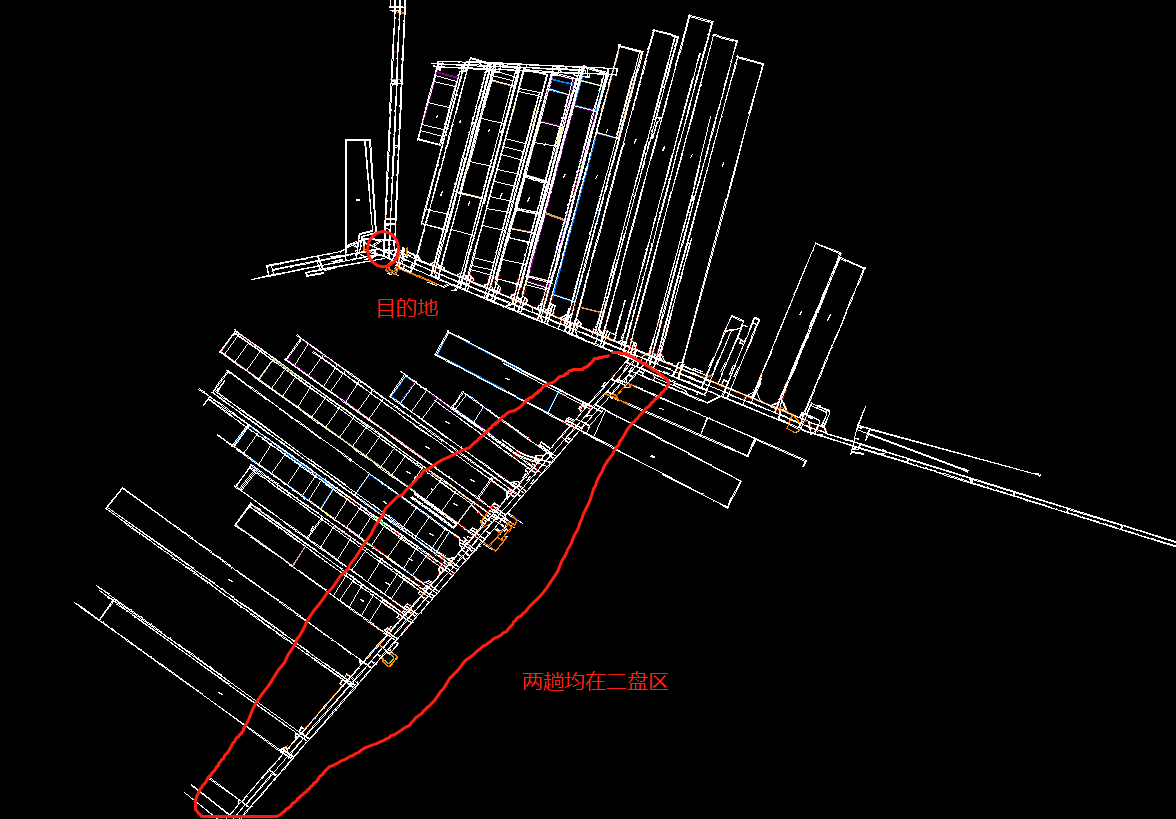

任务包含多个目的地



派车时间晚于执行时间

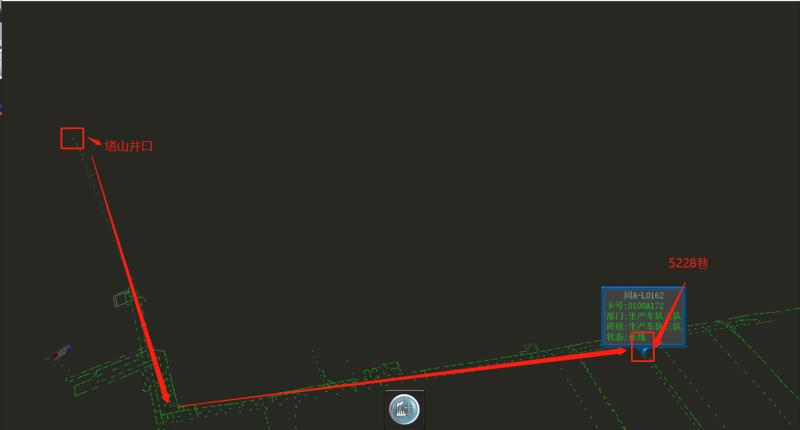

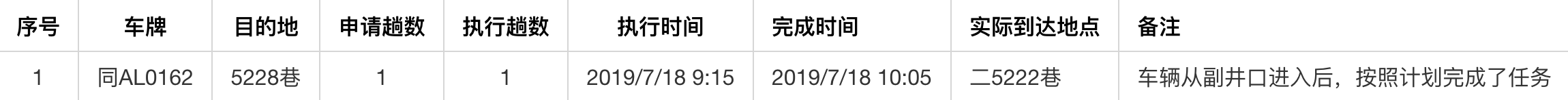

经典成功案例
